中心电站:全力以赴抓质量促安全抢工期
来源:四川省玉溪河灌区运管中心 发布日期: 2022/11/11 22:57:06 阅读次数:1355
中心电站2022年冬修严格对照《玉管中心电站关于2022年岁修的请示》的批复内容要求,检修期间按照抓质量、保安全、抢工期开展工作。

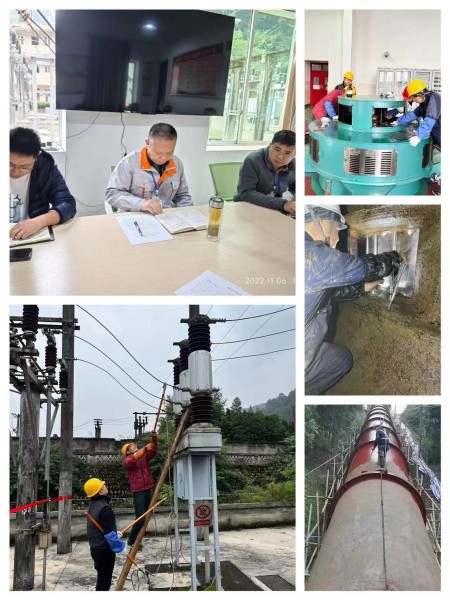

11月6日,中心电站召开检修工作布置会,会上进行岁修前检修项目安全交底、技术交底,对人身、用电和设备安全进行安排、部署、强调。要求按照“应修必修、修必修好”的原则,有序开展检修工作,每日召开分析会梳理岁修进程,及时调度各主要环节工作。强调各小组间通力配合、全力以赴,确保了岁修安全有序、保质保量、稳步高效推进。截至11月10日,各站按岁修计划已完成水轮发电机组、升压站设备、辅助设备、公用部分检修;横电、百电完成压力管道防腐处理,赵电压力管道完成“一底一面”防腐处理。目前中心电站按照计划基本完成第一阶段检修工作任务。
